1. APRESENTAÇÃO

A Secretaria de Estado de Desenvolvimento Urbano e Obras Públicas (SEDOP), está realizando a obra de Reforma Geral do Estádio Olímpico do Pará (Mangueirão), no município de Belém-PA. Através deste venho demonstrar as melhorais do projeto a ser implantado quanto as condições de evacuação e segurança dos usuários, bem como toda modernização do Estádio.



2. BENEFÍCIOS GERADOS PELA REFORMA


A obra de Reforma do estádio Olímpico irá trazer para a população local uma série de benefícios que irão elevar o principal estádio da cidade as condições realização de grandes eventos esportivos de nível Internacional, sem contar na melhoria nas condições de evacuação e segurança dos usuários, trazendo assim a garantia de atendimentos as normas internacionais de segurança, bem como a modernização do Estádio de forma completa.



2.1 ESTRUTURAS / RECUPERAÇÃO ESTRUTURAL


A reforma do estádio do Mangueirão está realizando a recuperação das estruturas de todo o estádio, aumentando a vida útil do empreendimento e garantindo assim a segurança dos colaboradores e frequentadores.

Além da recuperação novas estruturas estão sendo realizadas para garantir acessos e aumento de capacidade do estádio.

Antes: Em condições inseguras;


Depois: Recuperação estrutural de todos os elementos estruturais do estádio

- Pilares em concreto armado;

- Vigas de concreto armado;

- Lajes das Coberturas;

- Tirantes metálicos.



2.2 NOVA CAPACIDADE ESTÁDIO


As intervenções atuais no estádio irão aumentar a capacidade atualmente de 45 mil espectadores para aproximadamente 51 mil espectadores, a partir da ampliação do setor das cadeiras em direção ao gramado e para as laterais, garantindo uma visão ainda mais próxima ao campo.



2.3 ACESSOS AO ESTÁDIO


Para melhorar o acesso e entrada de torcedores, novas bilheterias e catracas estão sendo criadas em todo o entorno do estádio, inclusive com catracas exclusivas para cadeirantes e pessoas com necessidades especiais.


Antes: 48 Catracas;


Depois: 56 Catracas.



2.4 ACESSIBILIDADE DO ESTÁDIO


Toda a parte de acessibilidade do estádio está sendo revisada e assim como as catracas exclusivas para cadeirantes, também serão feitas rampas para que eles possam ter acesso ao nível das cadeiras de uma maneira mais confortável, além de troca de todos os elevadores existentes por novos, garantindo também que os níveis superiores sejam acessíveis. Os vomitórios que ligam o nível intermediário até as arquibancadas serão todos ampliados de tamanho e suas inclinações serão reduzidas de forma a garantir uma melhor acessibilidade, assim atendendo as normas de evacuação/segurança vigentes. Além disso, elevadores panorâmicos serão instalados nas rampas que propiciaram em adição a acessibilidade do estádio.

As rampas de acesso existentes estão sendo complementadas e novas estão sendo concluídas que irão elevar os acessos entre rampas e contrarrampas:


Antes: 02 Rampas de acesso; 02 Elevadores;


Depois: 10 Rampas de acesso; 04 Elevadores.



2.5 COBERTURA DO ESTÁDIO


Além da estrutura da atual cobertura estar sendo totalmente recuperada, o telhado como um todo está sendo trocado e sua extensão em direção as cadeiras, também está sendo feita, garantindo assim mais lugares cobertos no estádio, trazendo mais conforto aos espectadores.


Antes: Estrutura de madeira e telhas em fibrocimento;


Depois:  Estrutura Metálica e telhas de alumínio.


2.6 SUSTENTABILIDADE


A reforma busca não só garantir melhorias técnicas ao estádio, como também avanços em direção às melhores ações sustentáveis na utilização do empreendimento e para isso, células fotovoltaicas estão sendo instaladas por toda a cobertura e sistemas de aproveitamento de água de chuva também estão sendo feitos.

Antes: Nenhum reaproveitamento de água do estádio;


Depois: Energia renovável e reaproveitamento da água da cobertura.



2.7 INSTALAÇÕES


Todas as instalações do estádio estão serão atualizadas, a fim de melhorar o desempenho e garantir segurança em toda a vida do empreendimento. Para tal, todo o sistema de combate a incêndio está sendo trocado e modernizado, todas as instalações elétricas, hidros-sanitárias, lógica, proteção contra descargas atmosféricas, entre outras.

Essas mudanças possibilitarão a instalações dos novos placares eletrônicos, sistema de sonorização novo, refletores de LED e iluminação cênica que garantirão ao público uma melhor experiência do espetáculo.


Antes: Instalações fora de normas vigentes; Placares: 02 Unidades – Obsoletos - Em concreto armado;


Depois: Instalações - Atualização e modernização atendendo as normas regulamentadoras vigentes. Placares:02 Unidades - Atualizado do que há de mais moderno no mundo.



2.8 EQUIPAMENTOS ESPORTIVOS


A reforma inclui a substituição da pista de atletismo por uma nova de tecnologia mais avançada, capaz de receber eventos da categoria da melhor forma. Além disso, toda a drenagem do campo está sendo refeita e o gramado está sendo completamente trocado a fim de proporcionar as melhores condições de jogo para os atletas, que irão usufruir de novos vestiários, áreas de convivência e bancos de reserva completamente remodelados e confortáveis, além disso todo o sistema de irrigação será modernizado.


2.9 CABINES DE IMPRENSA


Todas as cabines de imprensa estão serão reformadas para garantir aos jornalistas que irão trabalhar no estádio as melhores condições de transmissão dos eventos esportivos.


Antes: Fora de normas vigentes; 40 Cabines;


Projeto: Dentro das normas vigentes; 36 Cabines.


2.10 NOVOS ESPAÇOS RESERVADOS


Com a extensão do nível das cadeiras novas áreas foram criadas, como por exemplo um total de 32 camarotes, sendo deles 4 camarotes Gold que irão garantir o que há de melhor dentro do estádio. Além deles, áreas novas de bares e restaurantes estão sendo feitas em todos os níveis do estádio para proporcionar melhores condições de alimentação dentro do estádio.


Antes: 6 Camarotes; Nenhum restaurante


Depois: 32 Camarotes; 04 Restaurantes.


2.11 BANHEIROS


Os banheiros estão sendo tratados separadamente, pois foram completamente repensados e ampliados, novos banheiros em todos os níveis do estádio prometem melhorar as condições de uso para todo o público. Pensando nisso banheiros para pessoas com necessidades especiais, mais banheiros femininos e banheiros para a família estão sendo criados para que todos tenham a possiblidade de usar o estádio da melhor forma.


Antes: 57 Masculino; 19 Feminino; 04 PCD;


Depois: 63 Masculino; 35 Feminino; 13 PCD; 02 Família.



2.12 ÁREA EXTERNA


Toda a área externa está sendo refeita, com os serviços de terraplenagem, drenagem e pavimentação do entorno do estádio, gerando assim mais vagas de estacionamento que irão garantir um conforto aos usuários e consequentemente melhoria nas condições de trafegabilidade para todo o entorno do estádio.


Antes: 1.400 Vagas


Depois: 3.000 Vagas.



2.13 CONDIÇÕES DE SEGURANÇA


Outrossim, estão sendo criados novos postos policiais (Batalhão da Policia) e um novo ambulatório com objetivo de garantir as melhores condições de segurança e atendimento ao para o público que irá usufruir do estádio.

domingo, 9 de maio de 2021

O grafeno vem aí.

As fibras ópticas feitas com fios de silício são consideradas as melhores estruturas para transferência de dados em alta velocidade e por longas distâncias. Mas, agora, cientistas da Universidade de Wisconsin, nos EUA, querem usar o grafeno para melhorar o desempenho dessas transmissões.


Eles conseguiram fabricar as menores fitas de grafeno já produzidas até hoje, usando um método de escalonamento que faz com que o material seja uma excelente alternativa para a utilização em telecomunicações no futuro.


O grafeno é um cristal bidimensional formado por ligações entre átomos de carbono, com hexágonos em forma de rede. Essa característica faz com que ele seja facilmente adaptável para diversas aplicações diferentes.


Em sistemas de telecomunicação ou na fabricação de células de energia solar, por exemplo, o grafeno se torna um material altamente requisitado por ser relativamente barato e ter propriedades físicas únicas, como ser isolante e condutor de eletricidade ao mesmo tempo.

quinta-feira, 1 de abril de 2021

Você conhece ou já ouviu falar da grande importância da ilha de Tatuoca, em Belém do Pará?

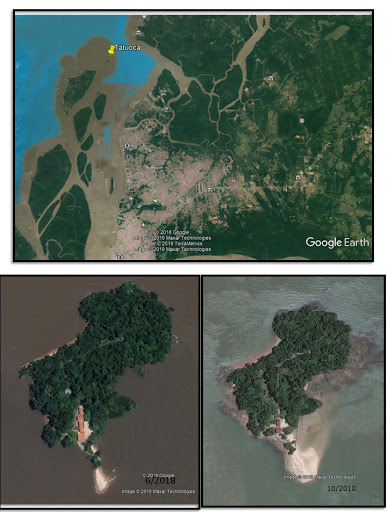

A ilha é de pequena dimensão, situada na baía de Santo Antônio, localizada a 12 km da costa, como parte do município de Belém, mas tem importância estratégica, por ser considerada um dos pontos de captação magnética na terra. A ilha possui um observatório magnético que há́ 63 anos ajuda a medir importantes fenômenos geofísicos. Portanto, esta pequena ilha tem uma importância gigantesca para a ciência. Pois, as informações coletadas são empregadas em telecomunicações, pesquisa científica, prospecção de minerais e navegação aérea, terrestre e marítima.
